Reforço Estrutural de Vigas e Pilares em Edificação Comercial — Cuiabá, MT






Edificações comerciais de grande porte acumulam, ao longo dos anos, demandas que as estruturas originais nem sempre foram projetadas para absorver: mudanças de uso, aumento de cargas, revisões normativas ou simplesmente o envelhecimento natural dos materiais.
Foi esse o cenário encontrado pela equipe da Paramétrica Engenharia neste projeto: uma edificação comercial de múltiplos pavimentos em Cuiabá, MT, com necessidade de reforço em vigas e pilares distribuídos pelo térreo, mezanino, 1°, 2° e 3° andares. Mais de xx elementos estruturais foram tratados simultaneamente em um canteiro com alta complexidade logística — pé direito triplo em alguns trechos, instalações ativas no entorno e equipes de outras frentes trabalhando em paralelo.
O Desafio Técnico

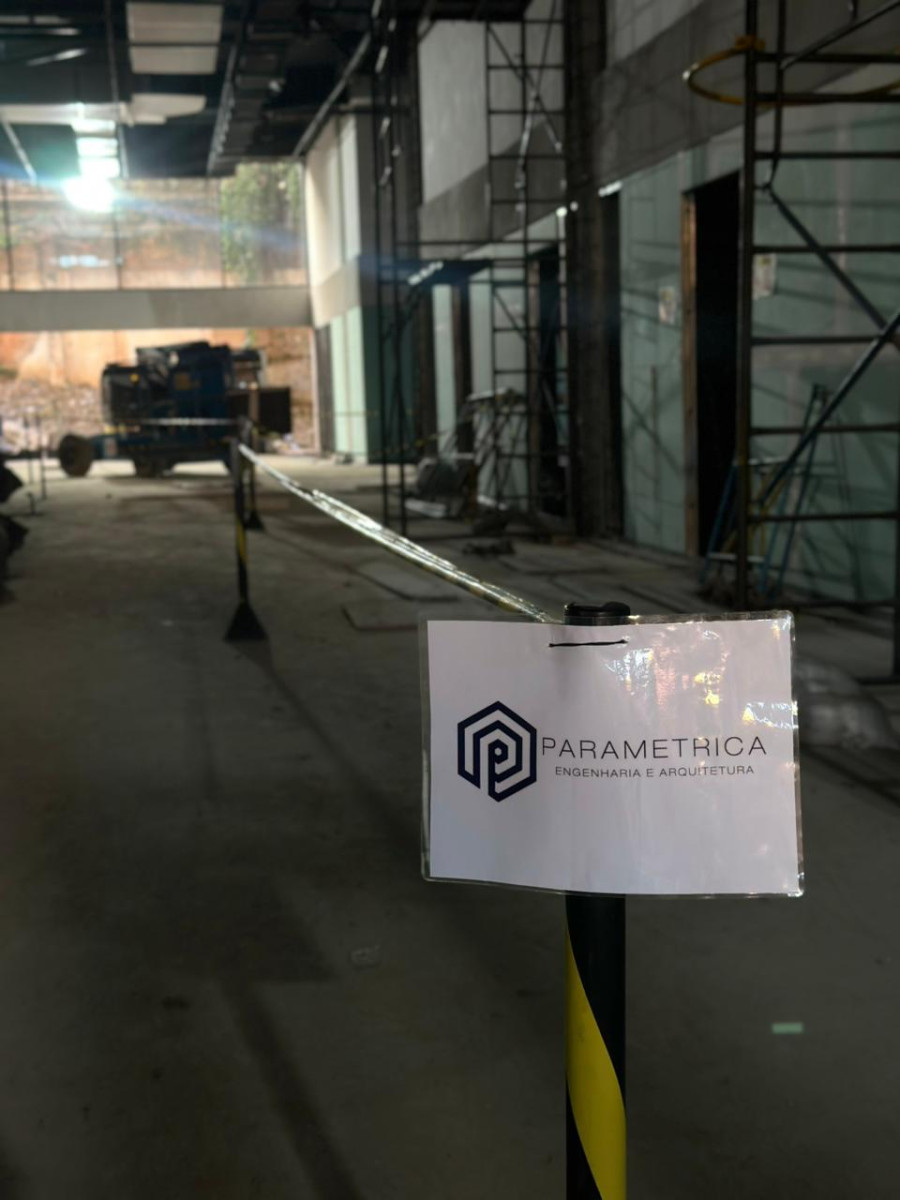

Trabalhar em estrutura existente em uso impõe restrições que uma obra nova não tem. O principal delas neste projeto foi a condição das superfícies: vigas e pilares com tinta aplicada sobre o concreto original, o que impedia a aderência direta de qualquer sistema de reforço. Além disso, a geometria dos ambientes — com pé direito elevado e instalações suspensas — exigiu a montagem de andaimes e plataformas telescópicas elevatórias para garantir acesso seguro e produtividade adequada das equipes.
A coordenação com as demais frentes do canteiro também foi parte do desafio. Em determinados trechos, foi necessário alinhar a liberação de espaço com o avanço de outros serviços — como a colocação de piso de granito no térreo — sem comprometer o cronograma do reforço estrutural. Esse tipo de gestão de interface é rotina para quem executa recuperação estrutural em edificações em operação ou em obra.
Preparação de Superfície: a Etapa que Define o Resultado
Antes de qualquer aço ser posicionado, toda a extensão das vigas e pilares a reforçar passou por lixamento com esmerilhadeira com disco de desbaste e escarificação com martelete com ponteiro. O lixamento removeu a tinta existente e a camada superficial carbonatada do concreto. A escarificação criou rugosidade mecânica suficiente para garantir a aderência do graute ao substrato — uma exigência técnica fundamental, frequentemente subestimada em projetos de reforço.
Somente após a inspeção e liberação da superfície preparada é que a etapa de armação teve início.
Armação: Precisão do Primeiro Furo ao Último Estribo
A execução da nova armação seguiu rigorosamente as especificações do projeto estrutural. O processo começa pela furação do concreto existente: cada furo respeita diâmetro e profundidade definidos em projeto. Após a furação, os furos são limpos e recebem chumbador químico para a ancoragem das barras de arranque — o elemento que conecta a nova armação ao substrato original e garante a transferência de esforços entre os dois.
Na viga V309, foram executados 442 furos, instalados 130 estribos de 8 mm com espaçamento de 15 cm e posicionadas barras longitudinais de até 20 mm de diâmetro. Na V313, foram 213 furos e 65 estribos com o mesmo espaçamento. Cada estribo foi amarrado manualmente aos arranques, garantindo o correto travamento e posicionamento da gaiola de armação antes do fechamento das formas.
Formas, Concretagem e Cura
Com a armação concluída e inspecionada, as formas de madeira foram instaladas e travadas com parabolts e finca-pinos nas laterais, longarinas e agulhas na parte frontal e traseira. O alinhamento e prumo de cada forma foram conferidos antes da etapa seguinte. Pontos de possível vazamento foram tamponados com gesso, garantindo que o graute preenchesse completamente o volume previsto.
A concretagem foi executada com Emcecrete 50, graute cimentício de alta resistência, preparado em betoneira manual no próprio canteiro. O consumo variou conforme o volume de cada elemento: a viga V307 consumiu 55 sacos, enquanto a V309 demandou 110 sacos em uma única jornada. O material foi lançado com atenção ao preenchimento uniforme, sem segregação.
Após o período mínimo de 24 horas, as formas foram retiradas de forma cuidadosa e o concreto inspecionado. Em casos onde se observaram pequenas falhas superficiais — registradas no Diário de Obra e associadas aos pontos de parafuso de fechamento da forma — o tratamento foi feito com argamassa polimérica. Os pilares com exigência de concreto aparente receberam estucamento com argamassa polimérica fina, incluindo desempeno e acabamento conforme padrão de projeto.
Segurança como Parte da Execução
Cada jornada foi precedida por um DDS — Diálogo Diário de Segurança — com toda a equipe. Os Relatórios Diários de Segurança documentaram as medidas adotadas: uso obrigatório de capacete, óculos, protetor auricular, luvas e cinto tipo paraquedista com talabarte; inspeção e liberação formal dos andaimes com guarda-corpo e rodapé; isolamento e sinalização das áreas de trabalho; verificação das ferramentas rotativas; e controle ergonômico das atividades.
Resultado
Ao final da intervenção, todos os elementos estruturais foram entregues com o reforço executado conforme projeto, dentro do cronograma e sem registros de acidentes. A capacidade de atuar simultaneamente em múltiplos pavimentos, com frentes independentes e coordenação de interface com outras equipes, é um dos diferenciais que a Paramétrica Engenharia traz para projetos de recuperação e reforço estrutural em edificações de grande porte.
Reforço estrutural em edificação existente exige domínio técnico em cada etapa — da preparação de superfície ao controle de cura. É o tipo de serviço onde não há espaço para improvisos. Conheça os serviços da Paramétrica em edificações e recuperação de estruturas de concreto.
